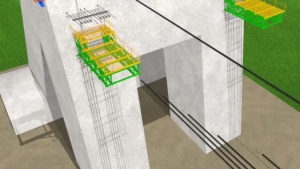

厦门海沧大桥猫道的架设

所属专辑: 厦门海沧大桥
日期: 2014-03-27
简介: 牵引系统完成后,进行猫道系统安装。海沧大桥东航道悬索桥的猫道分别设置在两根主缆的下方,没跳猫道分为三段,即东边跨段、中跨段和西边跨段。中跨采用托架间接架设法,进行安装承重绳。\n两边跨猫道承重绳架设,从设置在塔顶的50kN卷扬机上拽拉一根¢21.5钢绳至支墩下与承重绳用绳卡相联结,先把边跨猫道承重绳前段锚头拽拉塔顶锚固,后用放置在支墩横梁上的卷扬机牵引承重绳后段锚头至支墩顶猫道锚固系统调整拉杆上,进行锚固。中跨和两边跨猫道架设完成后。\n接着进行猫道面层铺设,从两塔顶向中间铺设猫道面层,采用塔上卷扬机进行速度控制,猫道层面铺设完成后就可以进行横向通道安装。横向通道是南北猫链接通道,是保证猫整体稳定的结构。横向通道由三角桁架、面层网、栏杆、扶手绳等组成,在地面或船上拼装成整体,利用塔顶门架上的卷扬机起吊,并与猫道承重绳相接,待横向通道与猫道承重绳连结完成后,便可下滑就位。
