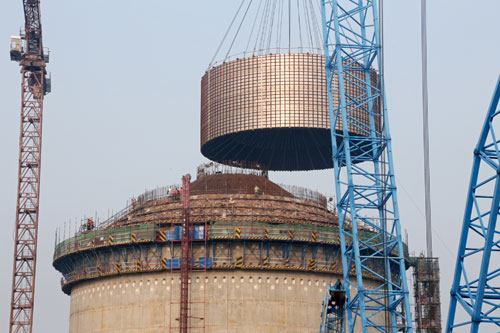

1月19日,三门核电1号机组最后一个大型结构模块——CB20顺利完成吊装,标志着三门核电1号机组所有的大型模块全部就位,为1号机组核岛屏蔽厂房完工创造了条件。
吊装工作历时3小时15分钟,整个吊装过程平稳、有序,安全、质量受控。吊装前,项目各方通力协作,提前进行了精心的筹划和准备,编制了完善的吊装计划,并经过了项目管理各方及国家核安全局的严格评审。吊装过程中,施工方严格执行吊装方案,确保了本次吊装工作的顺利完成。
CB20 模块是三代AP1000核电站非能动钢制安全壳冷却系统(PCS)的钢结构水箱模块,模块为筒形结构,外径约26米,内径和高度约为10米,净重约310 吨,装水量约2900吨,模块位于屏蔽厂房顶部,在事故工况时为钢制安全壳提供非能动冷却水源。(文 安文斌 单俊峰 影 吴岚 来源 中核网)
